1394/02/06
باسلام ضمن عرض تبریک سال نو خدمت اعضاء محترم تعاونی به اطلاع می رساند که شرکت آزاد برج طرف قرارداد تعاونی علارغم تهیه نشدن پروانه ساختمانی پروژه پرواز با رایزنی های انجام شده با شهرداری منطقه شش شروع به آغاز عملیات اجرایی پروژه برای عقب نماندن از برنامه زمان بندی شده اقدام نموده است. از آنجایی که تعاونی برای دریافت پروانه نیازمند نقدینگی می باشد و برخی اعضا با عدم پرداخت اقساط خود باعث تاخییر در دریافت پروانه ساختمانی شده اند تعاونی مجبور گردید مجددا نسبت به دریافت مبلغ 250میلیون تومان بعنوان قرض کوتاه مدت یک ماهه علاوه بر بدهی های قبلی خود اقدم نماید.
لذا تاکیید میگردد که با توجه به نامه نگاریهای انجام شده با اداره تعاون راجع به اعضایی که اقساظ خود را پرداخت نکرده اند مطابق با ماده 58 اساسنامه(اخراج عضو از تعاونی) بدون در نظر گرفتن هیچگونه عذری اقدام خواهد شد.
آخرین مهلت تسویه بدهی سال 1393 اعضاء 30 اردیبهشت 1394 می باشد.
1394/02/06
شروع عملیات اجرایی پروژه
احداث کارگاه های آرموتور بندی، بلوک زنی و موزائیک سازی
1393/12/10
تمام مراحل اداری تهیه و تصویب نقشه ها و همچنین پروانه ساختمان در تاریخ 15/10/1393 پایان پذیرفته است و کار دیگری برای انجام باقی نمانده است اما به علت کمبود نقدینگی و عدم تسویه اقساط توسط اعضاء محترم کاری از اعضاء هیات مدیره برنمی آید، لذا از همه اعضا تقاضا میگردد برای جلوگیری از ضرر و زیان نسبت به پرداخت بدهی خود تا 20 اسفند سال جاری اقدام نماید تا دریافت پروانه به سال آینده موکول نگردد و موجب به تاخییر افتادن شروع دیگر عملیات اجرایی نگردد.
لذا همکاری مشفقانه همه اعضا می تواند باعث پایان عملیات ساختمانی در زمان مقرر گردد. ودر صورت عدم همکاری اعضاء، قطعا همه اعضا متضرر خواهند شد.
1393/10/1
پایان عملیات لرزه نگاری و تایید و تصویب آن در معاونت فنی شهرداری شیراز در تاریخ 25/9/1393 انجام پذیرفت
شروع عملیات لرزه نگاری1393/08/22
در این مرحله سه حلقه چاه با عمق 33 متر و 22متر جهت مطالعات لرزه نگاری و سنجش تراکم خاک حفر خواهد شد.مدت لازم جهت حفر و ارسال نتایج تقریبا 2 هفته می باشد.
93/8/5 پایان عملیات بتن مگر
21-7-93 شروع عملیات بتن مگر
93-7-15 شروع کروم بندی جهت عملیات بتن مگر
93/6/31
93/6/15
93/4/20

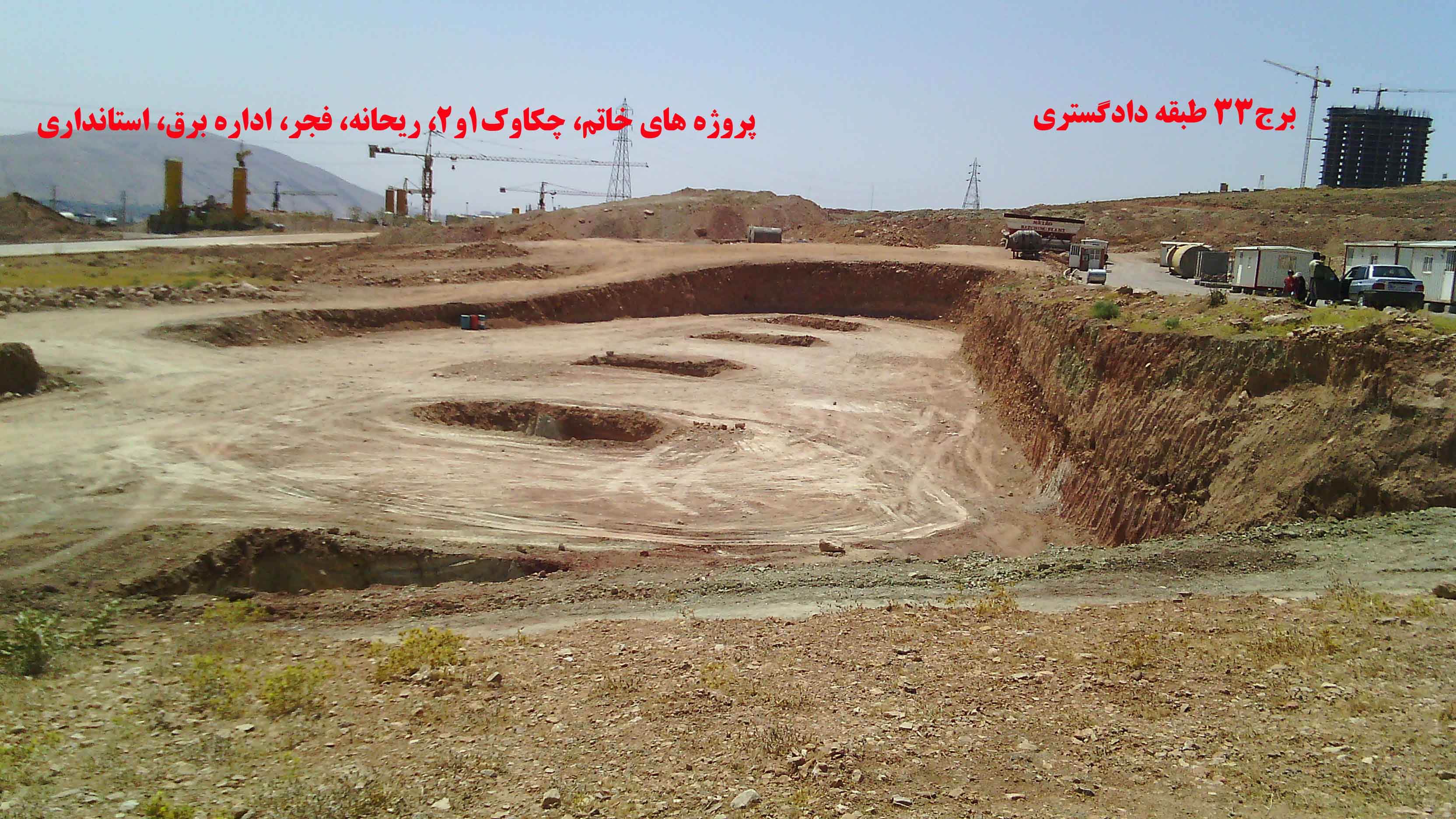

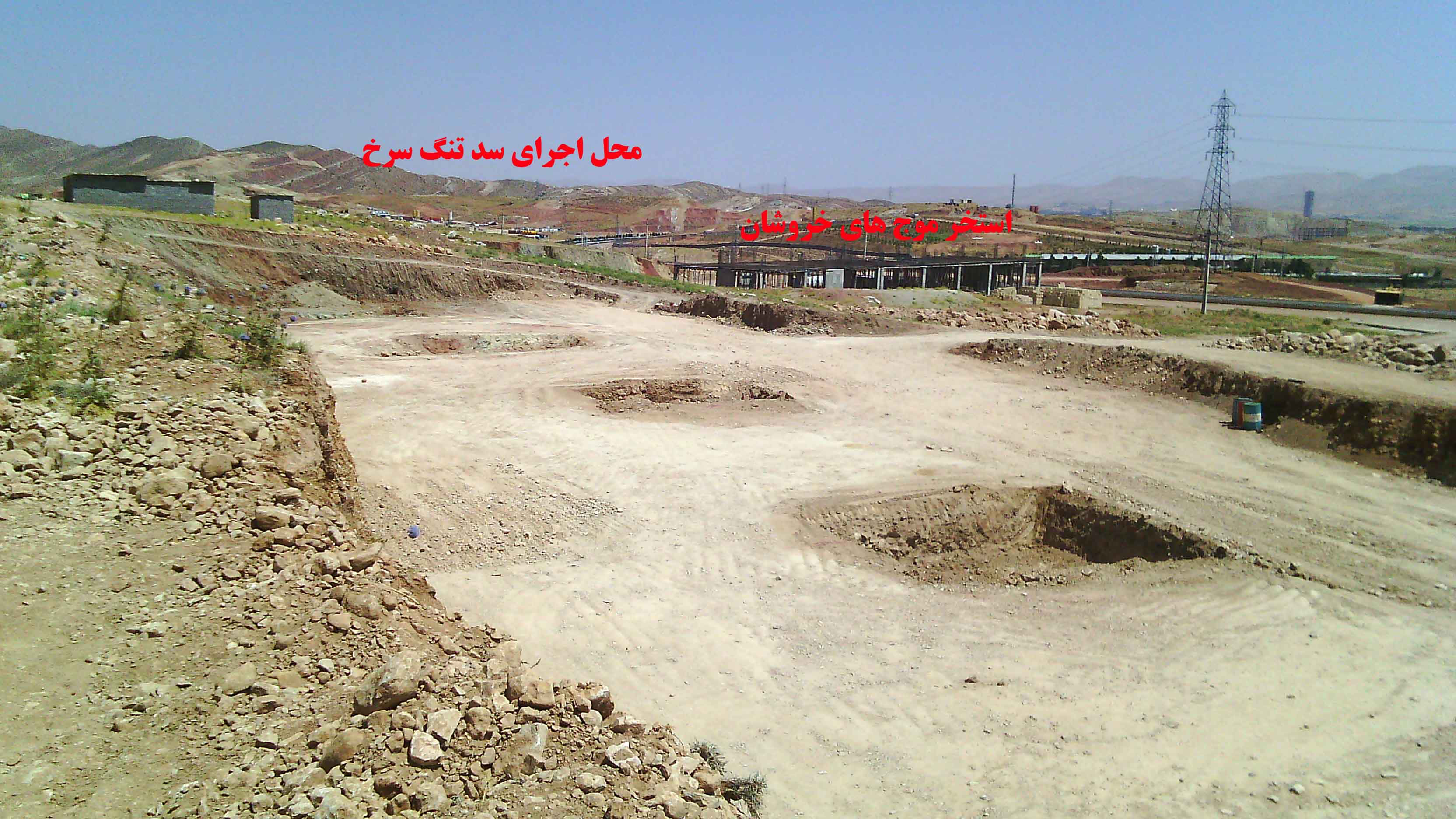

پایان عملیات خاک برداری و شروع عملیات کف سازی و نصب دستگاه بچینگ(بتن ساز)
93/3/11 شروع کلنگ زنی مصادف با میلاد با سعادت سید و سالار شهیدان
93/3/22 پایان 60 درصد خاکبرداری (11 روز پس از کلنگ زنی)
